大阪北部地震擁壁き裂復旧工事

その他工事 【土木工事】

擁壁の地震によるき裂の相談に乗らせていただき、受注させていただきました。20メートルの私道の旗竿地、急斜面、高低差2.2m、狭小スペース、隣地利用の施工、ガス工事店の地震影響の対応遅れ…と、困難な条件続きの擁壁工事です。

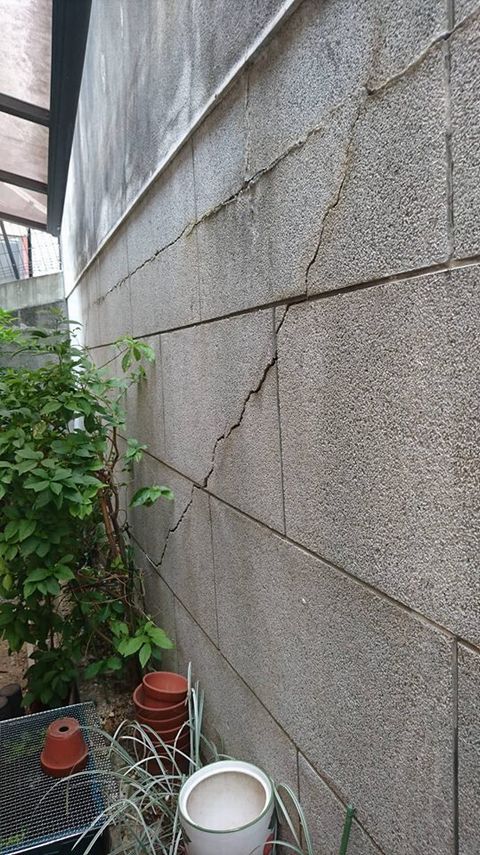

H2.0の擁壁に斜めのき裂

鉄筋を切らずにコンクリート増し打ち補強

私道勾配20°が20m

仮設、準備工事

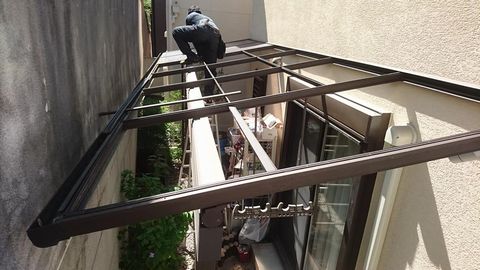

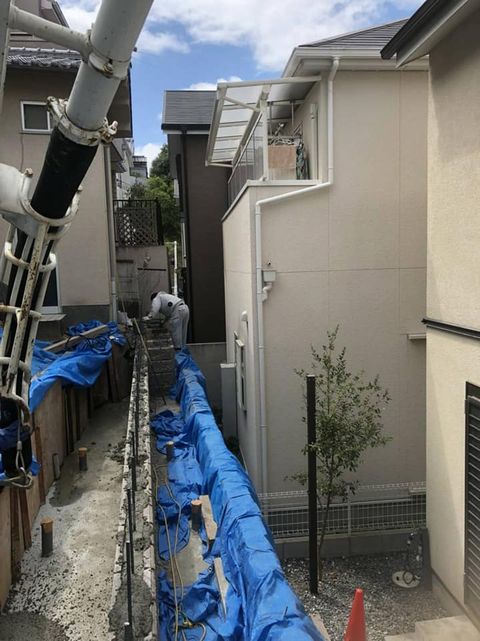

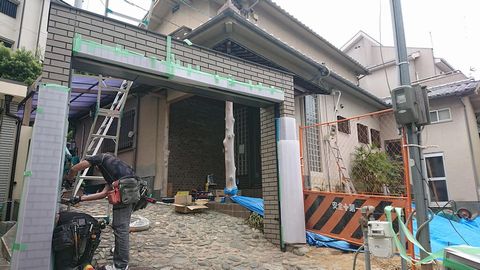

隣地テラス屋根解体

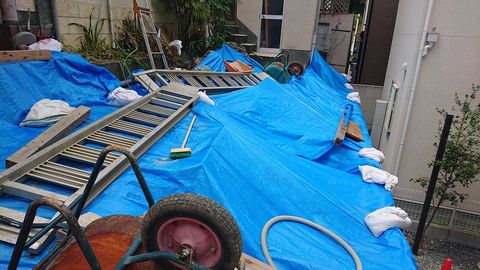

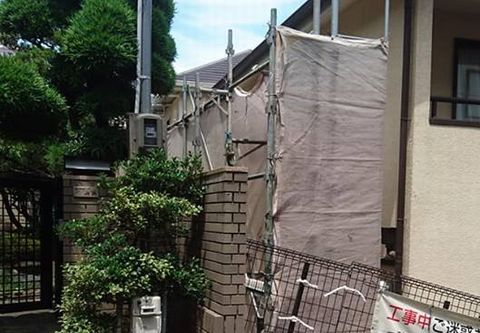

隣地敷地内に仮設足場設置

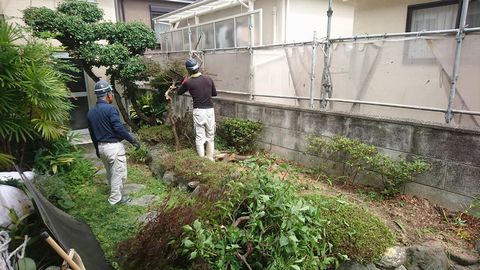

敷地内樹木撤去

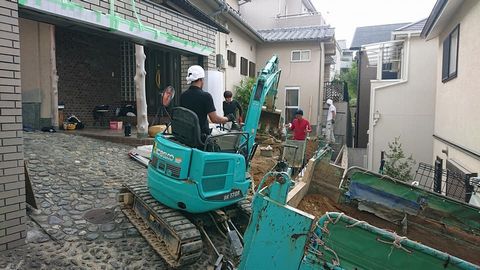

撤去・掘削工事

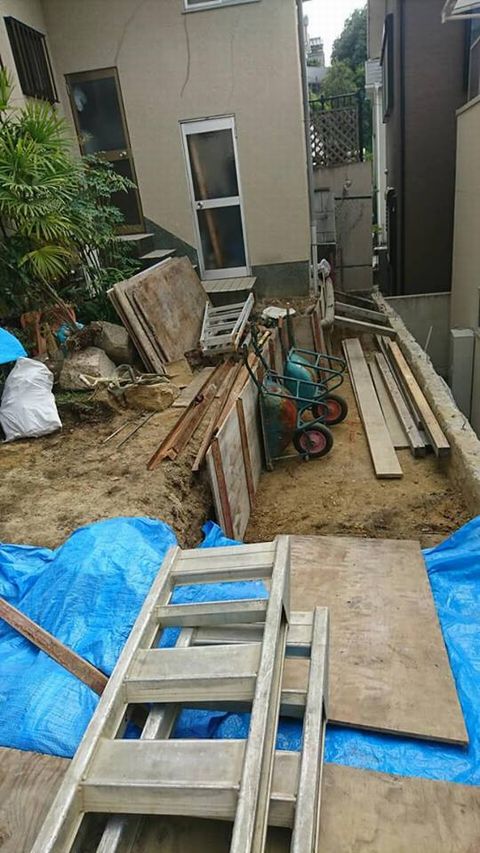

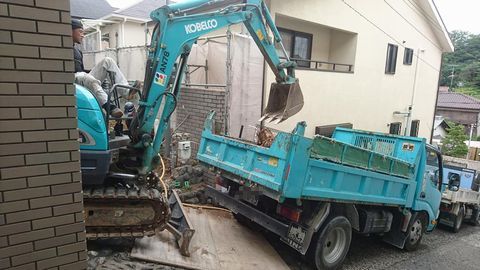

門柱撤去(通路確保)

ダンプは20°の斜面に駐車

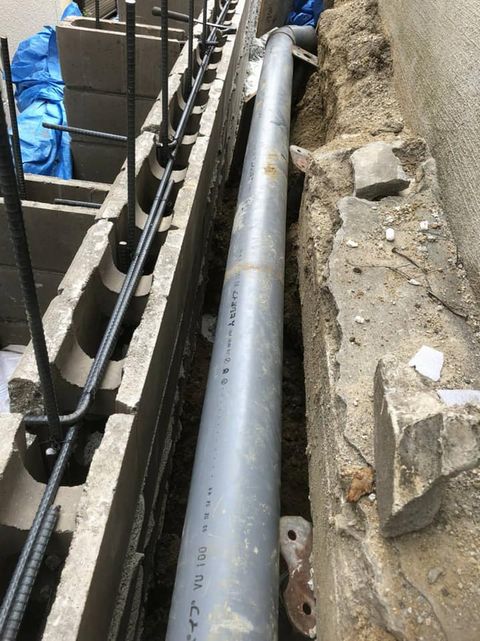

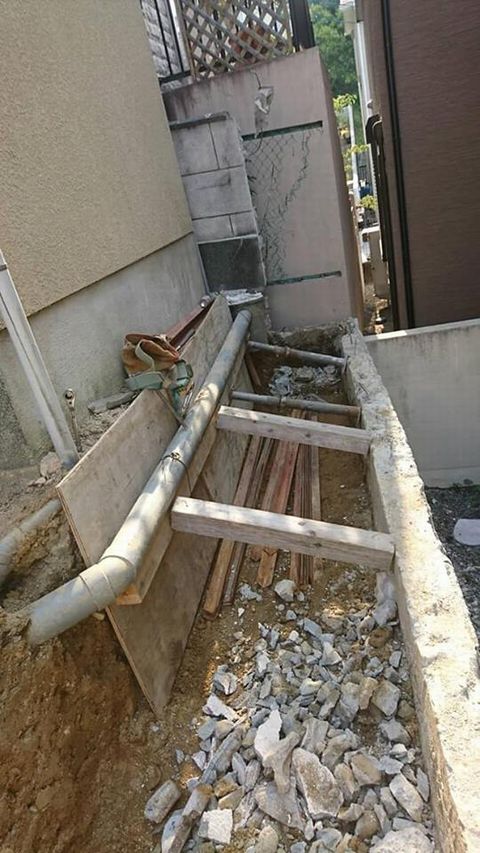

電気引き込みやり替え

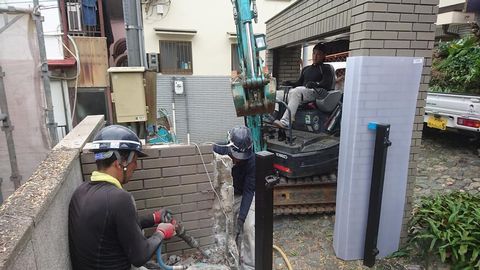

擁壁上ブロック撤去

建物際掘削

仮設土留

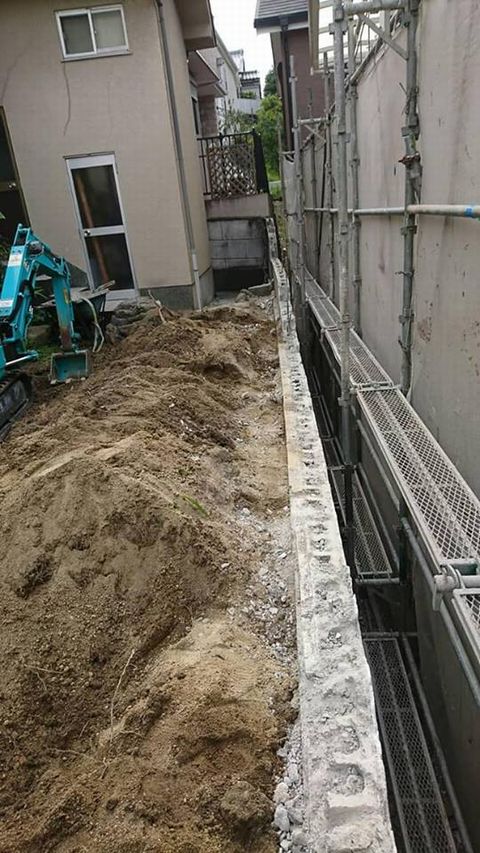

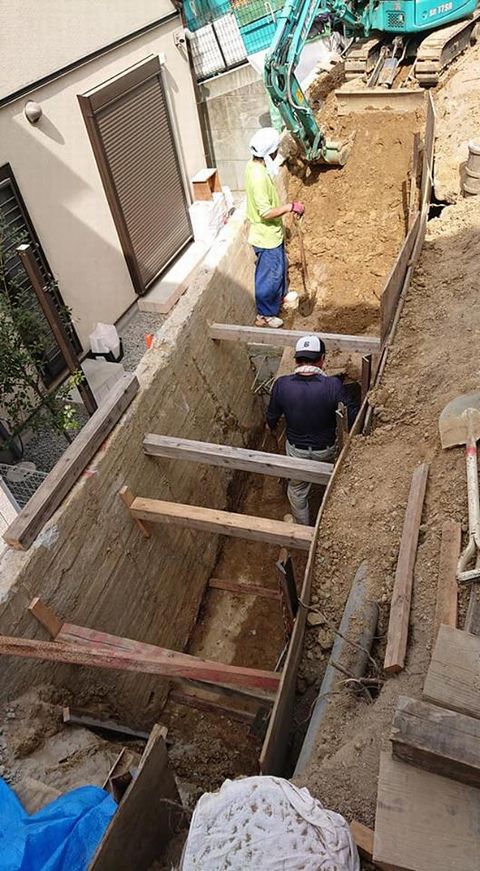

擁壁際掘削

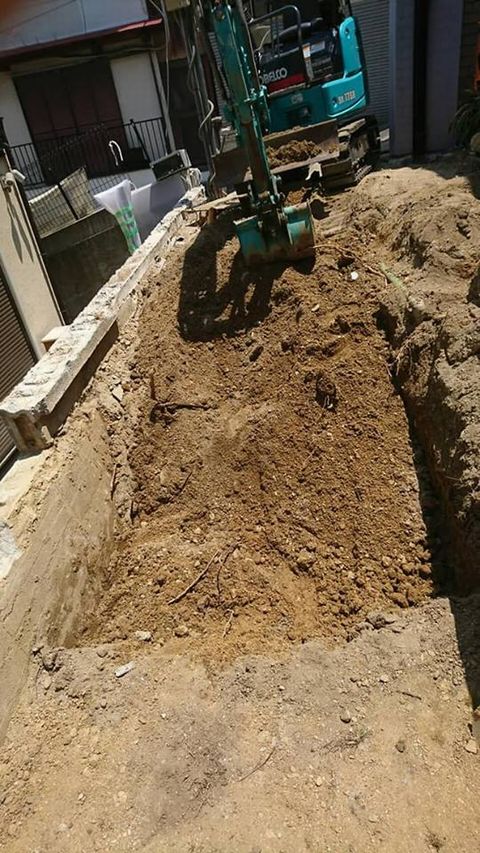

底盤が擁壁から40cm

雨養生

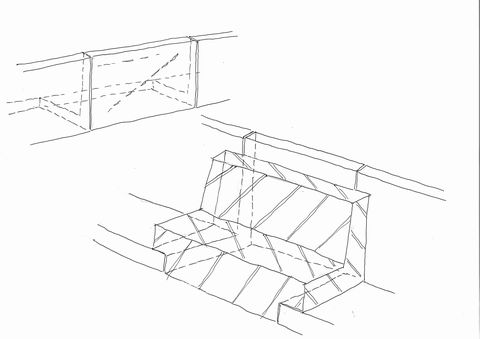

補強方法の変更

当初、亀裂部分の鉄筋を保護しながら擁壁を斫り、鉄筋とコンクリート量を増量ししての擁壁補強復旧を目指していましたが、擁壁裏をそこまで掘削した時点で、擁壁の底盤が立ち上がりから40cm(

全体で70cm)と、既定の半分程度しかない事が判明、擁壁の亀裂部分を斫る事で残存擁壁の転倒を避けるために、擁壁背面を補強しながらの超厚底盤に方針転換しての、コンクリート増し打ちを行っています。

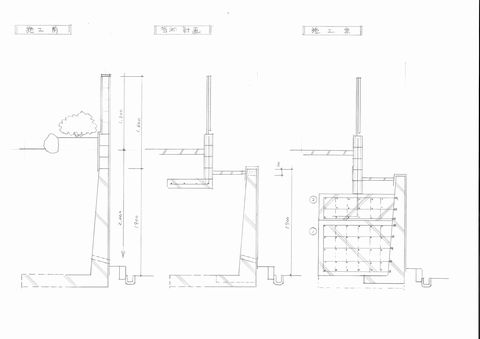

計画断面の変更

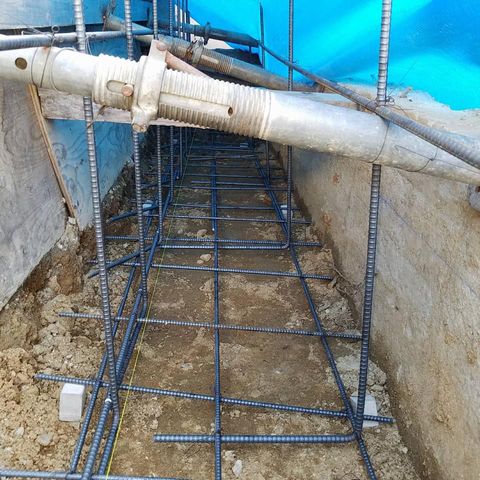

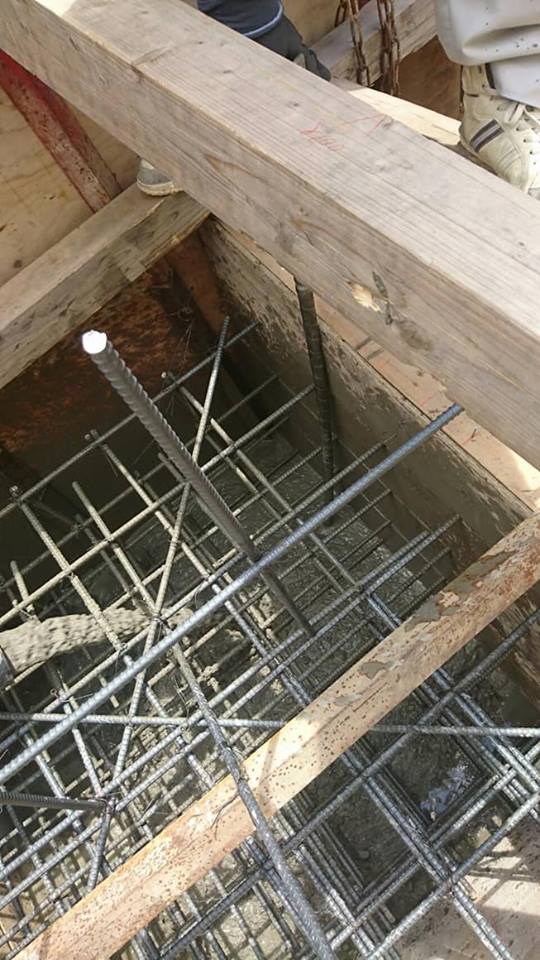

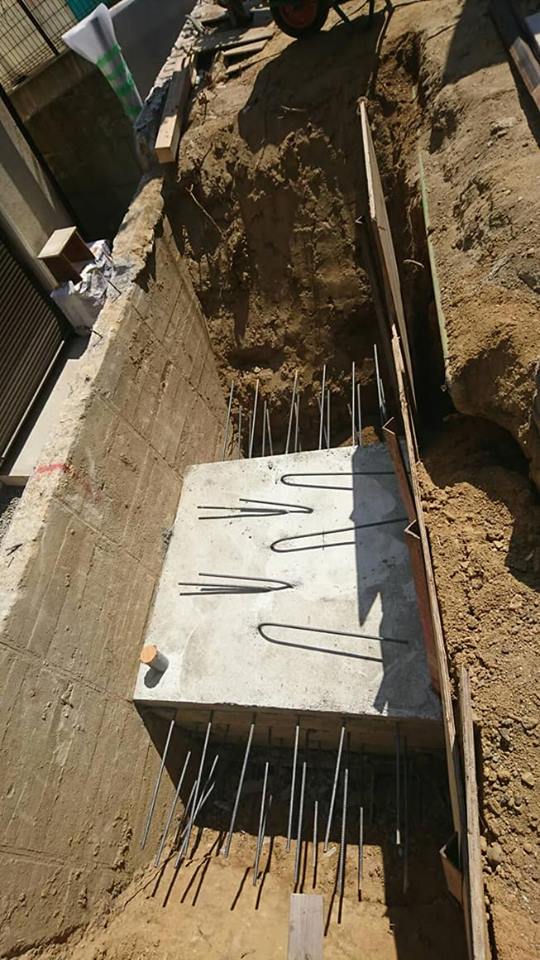

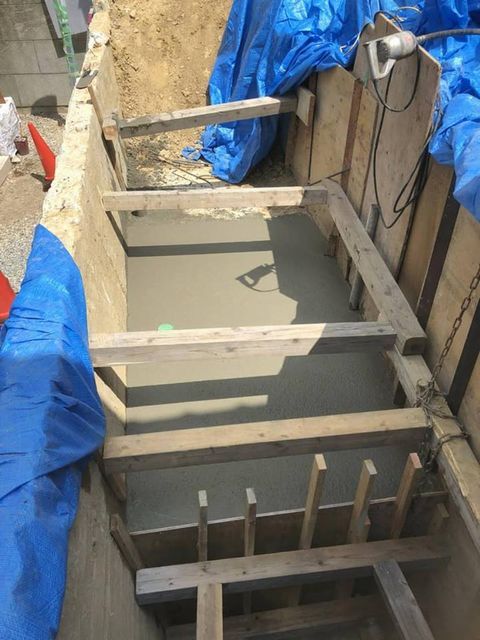

基礎1回目コンクリート増し打ち

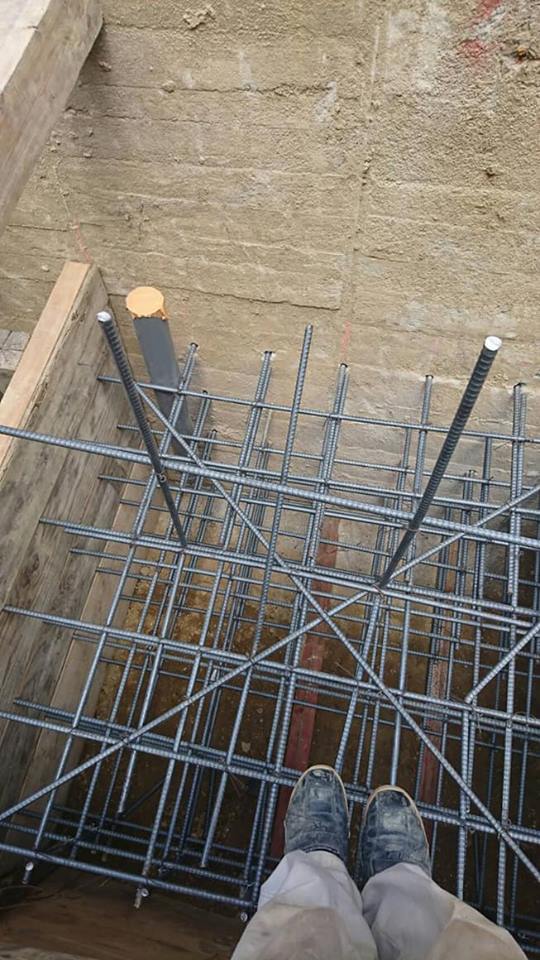

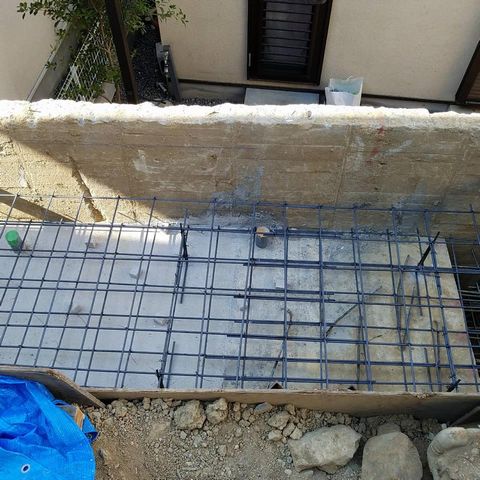

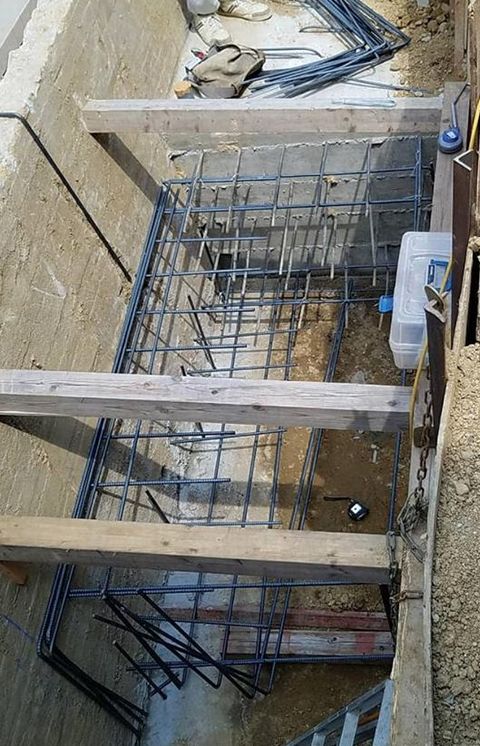

配筋

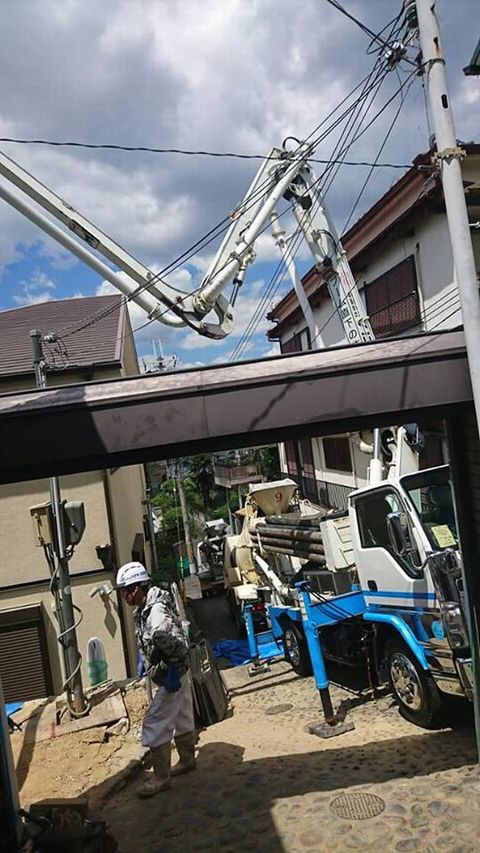

斜路にポンプ車を停めての打設

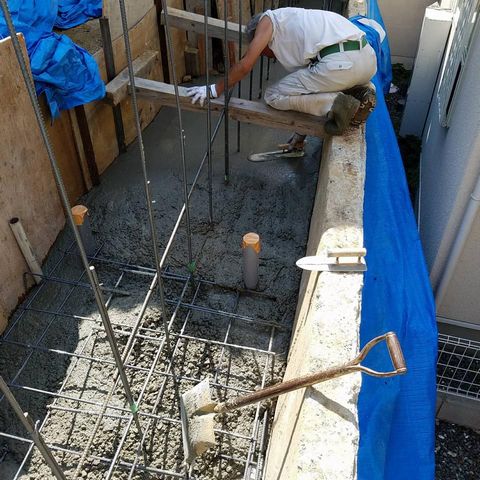

生コン打設

型枠バラシ

2回目基礎増し打ち

配筋

型枠バラシ

3回目基礎増し打ち

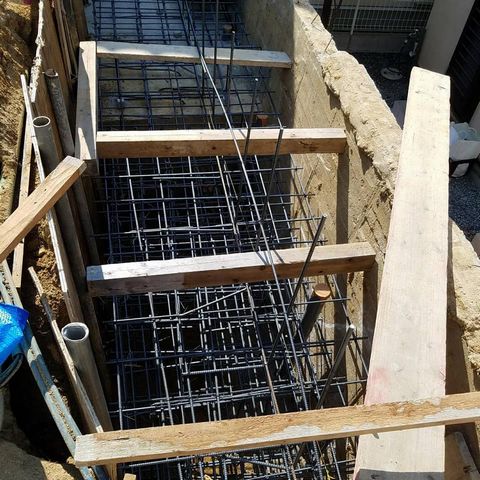

基礎③配筋

基礎①②上の配筋

建物際型枠ブロック基礎の配筋

コンクリート打設

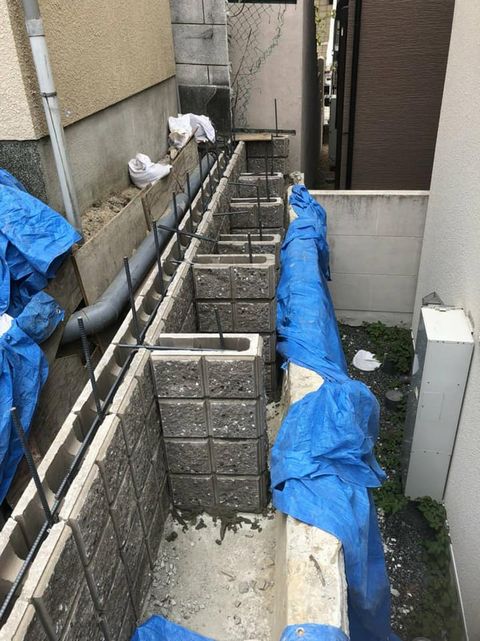

型枠ブロック土留

建物際は型枠ブロックにも控え

建物基礎下にサポート埋め

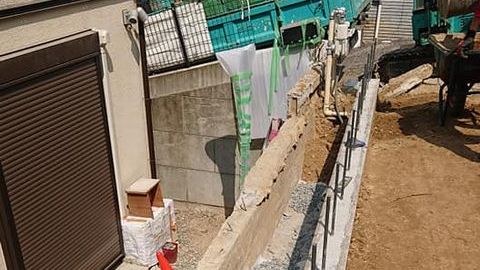

立ち上がりコンクリート打設

型枠ブロック内埋戻し

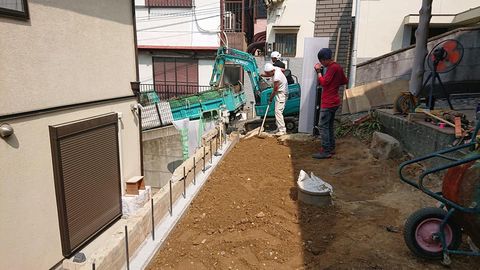

型枠ブロック外埋戻し

枚方市香里園 (`18年 平成30年7月着工) 大阪北部地震被災
